别再把 6S 当"大扫除"了——在木工车间,6S 是效率的前置条件,不是对立面。适合:板式/实木/定制家具厂、木门厂、木制品加工企业的厂长、车间主任、安全员、精益推进人。
一、一个早上,白白浪费掉的 47 分钟
先看一段几乎所有木工车间都发生过的早班:
8:05,开料师傅要换一把 Φ12 直刀,刀具柜翻了三格没找到,问了一圈,说"昨天被借走了",又等了 6 分钟;
8:20,叉车送一垛 18mm 多层板到开料区,通道被昨天的余料占掉三分之一,倒车两次才过;
9:00,钻孔工序找不到上一批五金件,问仓库、问计划、问组长,最后在封边机后面的托盘底下翻出来;
10:30,砂光机除尘口堵了没人发现,砂带着粉尘在板面上磨,一批板出颗粒,返工。
这四件事,没有一件是技术问题,全是现场管理问题。加起来 47 分钟。一个 30 人的车间,类似的事每天发生几十次。
木工车间 6S 真正的起点,不是地面脏不脏,而是:有多少时间被"找、搬、等、返工"吃掉了。
二、先别急着划线:木工车间做 6S,天生有 4 个难点
难点 1:现场是"动态"的,不是"静态"的
电子厂物料整箱进整箱出,现场能长时间保持原样。木工车间不一样——开料机一开,边角料、木屑、半成品同步产生,每十分钟现场就变一次。你早上 8 点划好的定置线,10 点可能就被一垛待封边的板件压住了。所以木工车间的 6S,核心不是"把东西摆整齐",而是给新增的东西预先准备好去处:谁先产生,谁先有家。

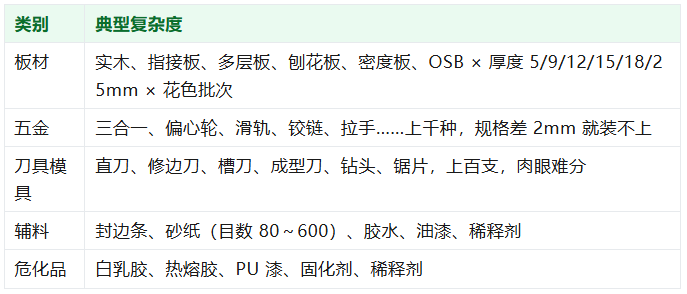

难点 2:物料形态太杂,SKU 数量级远超其他行业

物料杂到什么程度?每一个货架层位都需要一张"身份证",否则三个月内必然串位、混用、过期。
难点 3:粉尘是贯穿全部 6 个 S 的一条暗线
木粉尘不只是"脏",它同时影响四件事:
安全:木粉尘属可燃性粉尘,遇火源可爆燃,是安监重点(参考 GB 15577、AQ 4273 木材加工系统粉尘防爆规范);
健康:长期吸入可致尘肺、鼻咽疾病,属职业病危害因素;
设备:粉尘进入导轨、丝杆、轴承,精度下降、故障率上升;
质量:砂光、油漆工序的颗粒、橘皮、附着力不良,绝大多数源头是粉尘。
一句话:在木工车间,清扫不是面子工程,是安全生产和一次合格率的组成部分。
难点 4:人靠经验,不靠标准;流动还大
木工车间是典型的"师傅型组织"——老师傅凭手感、凭记忆干活,脑子里有一张"万物位置图",但这张图只存在于他一个人脑子里。他一请假、一离职,整个班组效率掉一截。新人三个月才上手,前三个月"找东西"占了一大半时间。
所以 6S 的深层目标,是把师傅脑子里的隐性知识,变成现场看得见的显性标准——既提效,也降低对人的依赖。
车间主任最常说三句话:"搞卫生耽误产量""客户催得急哪有时间整顿""检查一走第二天就恢复"。这三句说的都是"假 6S"。真 6S 从一开始就不是加活,是减活。
三、破题:6S不是成本,是把"找、搬、等、返工"的时间还给生产

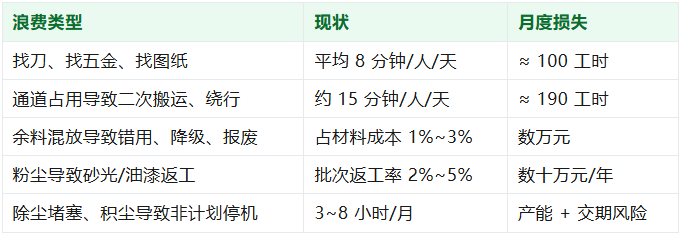

以 30 人木工车间为例(数据为行业常见区间的保守估算,可按自己车间实测替换):

合计:每月几百个工时 + 十几万到几十万的隐性成本。这笔钱,不需要投设备、不需要加人,把现场理顺就能拿回来。
前 3 个 S(整理·整顿·清扫)是"省时间",后 3 个 S(清洁·素养·安全)是"不反弹"。先让员工尝到省力甜头,6S 才推得动。别一上来就讲纪律、讲考核。
四、六个 S,在木工车间具体怎么落地
S1 整理:先干掉"余料山"
木工车间 6S 的头号战场,永远是余料。它看起来"以后可能有用",于是越堆越多,最后把通道、货架、设备旁边全占满。

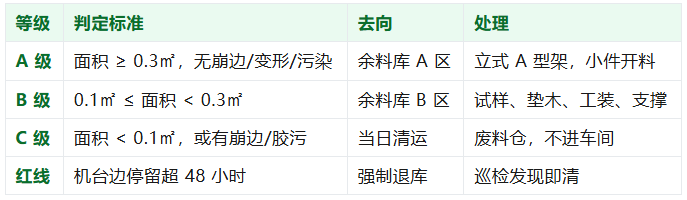

① 余料分级:把"要不要"的主观题,变成"选 A/B/C"

关键设计:判定不超过 5 秒。做一块 550×550mm 的"尺寸卡板"挂在开料机旁,比一下就分 A/B/C,不靠目测、不靠商量。
② 三不落地:板不落地(上托盘/周转架)、料不落地(上架/入箱)、工具不落地(回影子板)。
③ 红牌作战:给所有"一个月没动、说不清用途"的物品挂红牌,写物品名、日期、责任人,7 天无人申诉即清走。木工车间红牌高发区:过期封边条、生锈模具、淘汰机型配件、空胶桶、断锯片。
S2 整顿:核心是"三件事不用找"
一不找料,二不找刀,三不找单。这三条做到,木工车间 80% 的非增值时间就消失了。
板材区:按"材质—厚度—批次"三维定位;地面 100mm 黄色实线划区,消防通道红色网格;货架每层右侧贴层签;单批次单层、尾数挂牌。

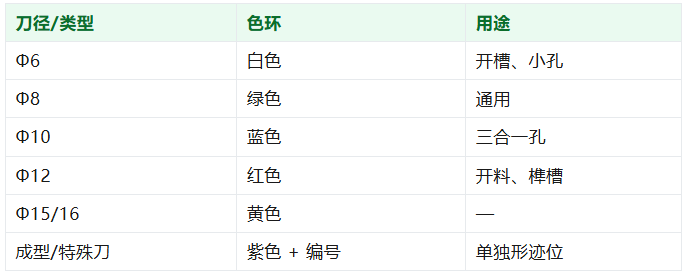

刀具模具|影子板 + 色环(色环可自定义,全厂统一):

常用刀"机旁一套 + 库房一套",换刀不走动;锯片单独立挂,禁止叠放(崩齿)。
五金物料:一物一位一标签,标签三要素 = 名称/规格/最低库存线;用双箱法补货(前一箱用完,后一箱顶上并触发补货,不用点数);相似件(M6×30 与 M6×35)必须物理隔离。
管线一律架空:气路走顶部/立柱桥架,电缆穿管走槽;气管电缆拖地 = 绊倒 + 磨损 + 清扫死角。
通道:主通道 ≥ 1.5m(有叉车按"车宽+0.8m");消防通道绝对不占;转弯盲区装凸面镜;通道线内侧 30cm 划"禁放带"。
验收标准:30 秒取物,3 秒归位。拿东西不用思考、不用问人;放回去不用找位置。做不到,说明整顿没做完。
S3 清扫:清扫 = 点检,而且"三禁"
木工车间清扫三条禁令(安全红线):
严禁用压缩空气吹扫木粉尘——把沉积粉尘扬成爆炸性混合物,是粉尘防爆明确禁忌,必须用防爆工业吸尘器;
严禁用水冲电控柜、电机、除尘器——用干布 + 吸尘;
严禁干扫扬尘——禁止猛扫,用湿拖或吸尘。
清扫即点检(6S 真正省钱的地方):每台设备一张《清扫点检合一表》,操作工清扫时同步看 5 个信号——异响/振动、皮带松紧、除尘口吸力、气管漏气、刀具崩口。发现即打勾上报,班组处理不了的挂"待修牌"。设备故障停机通常能降三成以上。

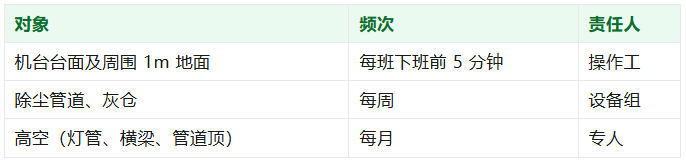

巡检必查 5 个隐蔽角落:设备背面、除尘罩内侧、货架顶层、电控柜滤网、地沟。这 5 处干净,车间才真干净。
粉尘量化标准:参考通行做法,任何表面木粉尘沉积厚度达到约 3.2mm(1/8 英寸) 即须清理,别等"看不过去"才动。
S4 清洁:把"做完"变成"看得见的正常"
前 3 个 S 靠运动战见效,维持靠固化,三件武器:
责任区地图:车间平面图用颜色分到人,贴入口,边界无争议;
标准照片(合格 vs 不合格并排):标准要用照片,别用形容词。"干净"永远吵不清;"台面无木屑、工具归位、地面见本色、托盘不超线"能吵清;
班前 5 分钟 / 班后 5 分钟检查表:班前看通道/物料/点检/PPE,班后看余料退库/工具归位/清扫/断电断气/异常交接。两个 5 分钟,是 6S 成本最低、收益最高的动作。
再加一块车间主通道可视化看板:今日订单进度、在制品位置图、异常看板(待料/待刀/待修/待检)、6S 周评分红黄旗。异常暴露本身就是 6S 的价值。
S5 素养:让守规范比凭经验更省力
素养不是"教育员工",是设计让正确行为最省力的环境。木工车间亲测有效的做法:
新人 6S 入职包(3 天):先学现场规则(物料位置图、刀具识别、余料规则、清扫点检、安全红线),再学操作,考核过才上岗;
师傅带徒,6S 纳入出师考核:师傅 6S 分影响带徒津贴,比罚徒弟有用得多;
改善提案 + 命名权:每人每月 1 条,采纳即小额激励,并以提出者命名("老王余料架""小李刀具车")——木工师傅很吃这套;
固定巡检,不搞突击:每周一次 30 分钟联合巡检(生产+设备+安全),结果当天上墙;
红黄旗 + 改善积分,罚款只兜底:以正向激励为主。6S 一旦变罚款工具,数据必然造假。
检验素养形成的唯一标准:没有检查的第三天,现场是什么样。
S6 安全:木工车间的第 6 个 S,必须"防爆优先"
整改优先级:安全 > 质量 > 效率。
粉尘防爆(一票否决):除尘系统按 AQ 4273 配置并定期清灰仓、查风速;严禁明火,动火审批;涉爆区电气防爆、设备可靠接地;积尘按 S3 标准清理。
LOTO 上锁挂牌:换刀、换锯片、修机、清堵料——必须停机、断电、断气、上锁挂牌。木工车间最常见手伤,就来自"顺手清一下""就拧一下螺丝"。
机械防护:推台锯分料刀+防护罩齐全(禁止拆);立铣用送料器/靠山/压料器,禁徒手推小料;砂光机急停拉绳完好;旋转设备禁止戴手套。

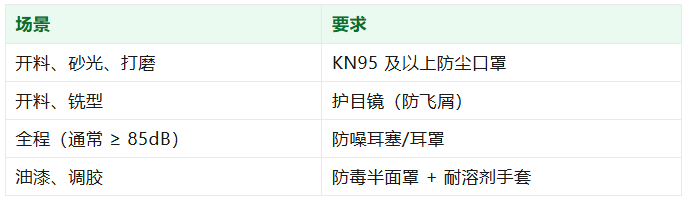

PPE(最低要求):

PPE 要配够、戴着舒服、班组长带头戴,否则流于形式。
化学品:胶水/油漆/稀释剂/固化剂专柜或防爆柜存放,通风避光远离热源;MSDS 现场可查;浸油浸漆废抹布必须入金属桶加盖(有自燃风险);现场存量不超当班用量。
消防:通道及器材前 1.5m 内无占用;灭火器月度点检;物料堆垛与灯具/喷淋头距离 ≥ 0.5m。

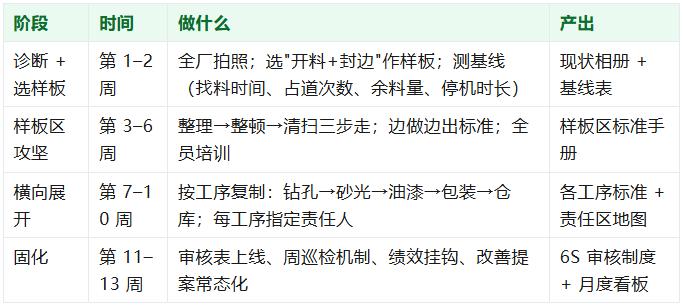

五、90天落地路线图:别全厂一起搞
6S 失败第一大原因:同时开工、全面铺开。

三条铁律:① 先样板后复制;② 先整理后划线(没整理就划线 = 把垃圾固定下来);③ 先让员工省力,再提要求——第一阶段 KPI 是"员工说省事了",不是"评分达标了"。
六、怎么知道有没有效:7个指标

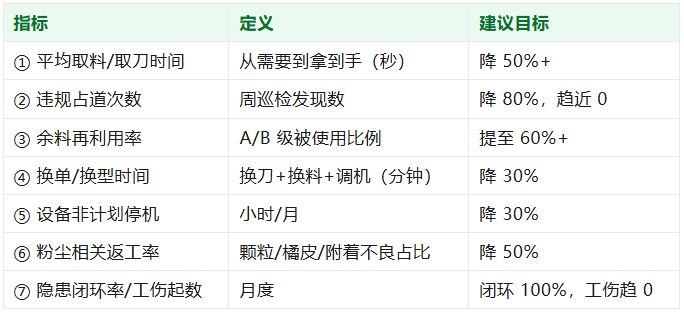

别只看评分表,看这 7个和钱直接相关的数:

做法:启动前测一次基线,第 6 周、第 13 周各测一次,用数据说话。数据一出来,6S 就不再是"额外工作",而是"最划算的改善项目"。

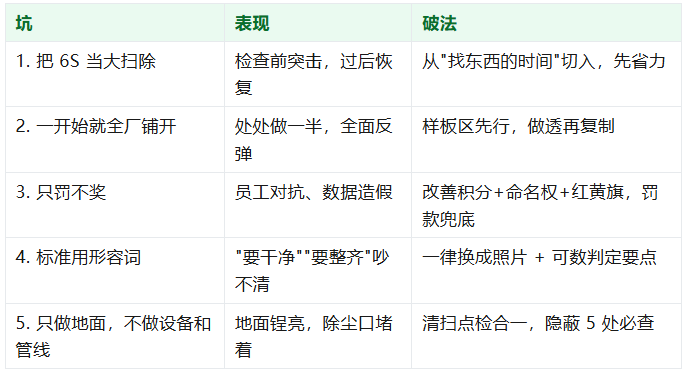

七、5 个坑,绕开就成功一半

还有个隐藏的第六坑:6S 孤立推进,不和安全、质量挂钩。在木工车间,6S 必须和粉尘防爆、一次合格率绑在一起讲,否则永远被当成额外工作。
八、今天就能做的5件事
不用等方案、不用等预算,明天开工就能动:
拍 20 张现场照片,只圈两类浪费:人在"找东西"、人在"搬东西",贴到车间会议桌——最有说服力的动员材料;
定一条余料规则(A/B/C 分级 + 48 小时清退),明天就执行,只抓这一条;
给一个机台的刀具做影子板 + 色环,让那个机台先"30 秒取刀";
画一张责任区地图,用颜色把地盘分到人;
做一次"禁吹粉尘"专项检查,把压缩空气吹扫的隐患当场改掉。
6S 不是把车间变漂亮,是让每一分钟都花在"出产品"上,而不是"找东西"上。木工车间的规范与效率,从来不是二选一。
您的车间,现在卡在哪一关?
是余料堆成山、刀具永远找不到,还是安全红线总踩?在留言区说一句你车间最头疼的现场问题,我们下一期挑 3 个典型场景,逐条给整改清单。
